Le calendrier

Où en est le projet aujourd’hui ?

Le projet d’HoloSolis est toujours en phase d’études. À ce stade, la concertation vous offre la possibilité de vous informer et de poser vos questions au porteur de projet. Elle vous permet également de formuler des remarques et propositions.

Les enseignements de la concertation pourront conduire HoloSolis à faire évoluer son projet avant le dépôt des demandes d’autorisations administratives et du permis de construire prévus fin 2023.

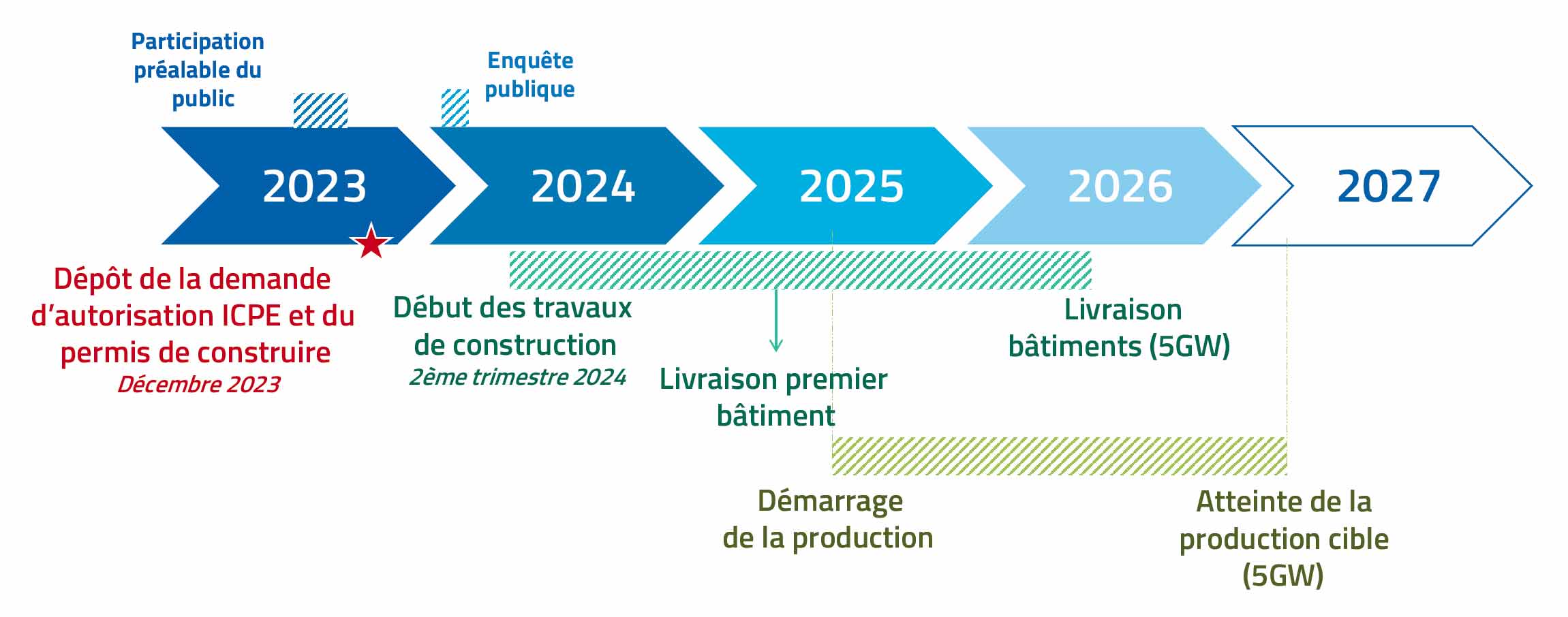

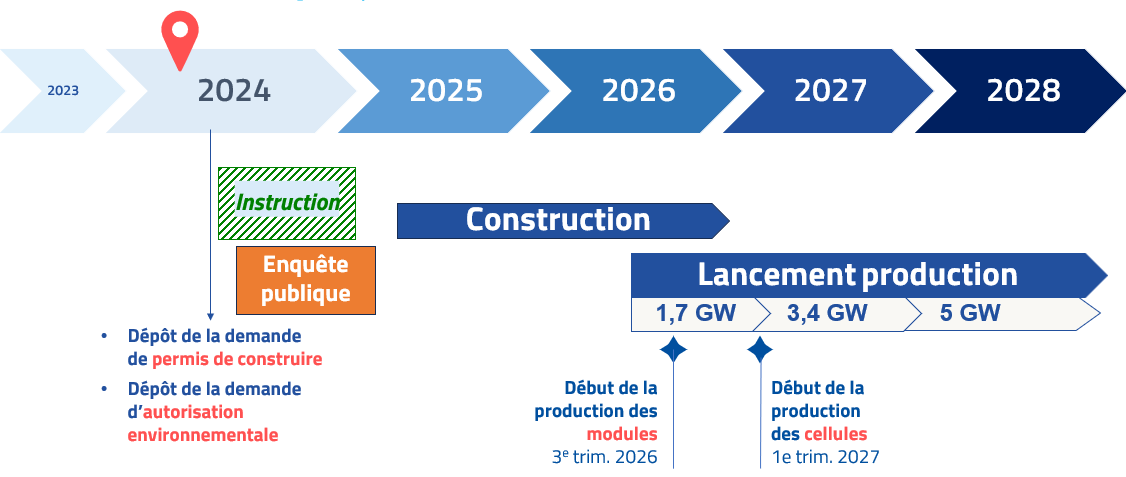

Quel serait le planning de mise en service de l’usine ?

HoloSolis envisage une montée en puissance progressive de sa production à partir de 2025 pour atteindre 5 gigawatts (GW) à l’horizon 2027.
Une réserve foncière de 6,5 hectares prévue sur le site pourrait permettre d’augmenter à terme la production de 40 % (soit 7 GW).
